Как Завод365 помогает выполнять производственный план без Excel и бумажных нарядов
Date Published

Производственный план должен отвечать на простой вопрос: что предприятие может изготовить сегодня с учётом материалов, оборудования и доступных сотрудников. Обычная таблица редко даёт точный ответ. Можно вести планирование в Excel, исходя из списка заказов, их сроков. Но таблица не проверит, поступил ли материал на склад, закончилась ли предыдущая операция и вышел ли нужный специалист на смену. Мастер узнаёт об ограничениях уже после выдачи задания.
На производственном предприятии "Гибкие Соединения“ Завод365 связал заказы, материалы, оборудование и сотрудников в одном производственном плане. Рабочие стали получать сменные задания через цифровую панель, а руководители увидели причины задержек во время смены. Проект прошёл аудит TÜV, а вложения окупились за восемь месяцев
Почему планирование в таблицах даёт сбои
Заказное производство постоянно меняется. Клиенты выбирают разные параметры изделий, поэтому заказы отличаются составом, материалами и маршрутом изготовления.
Даже одинаковые изделия могут двигаться по производству с разной скоростью. Для одного заказа материал уже лежит на складе. Для другого заказа нужно дождаться поставки или изготовления полуфабриката.
На срок также влияет загрузка оборудования. Свободный рабочий пост (станок) ещё не означает, что операцию можно начать. На рабочий центр должен быть назначен сотрудник с нужной квалификацией, необходима свободная исправная оснастка и завершённые одна или несколько предыдущих операций из маршрута производства изделия.
Когда мастер ведёт план вручную, ему приходится постоянно сверять несколько источников. Он проверяет таблицы, бумажные наряды, остатки материалов и графики сотрудников. Любое изменение требует нового расчёта.
Из-за этого в план попадают задания, которые цех не может выполнить. Один участок ждёт материалы, а на другом участке растёт очередь. Срочный заказ меняет последовательность работ, но руководитель не сразу видит последствия такого решения.

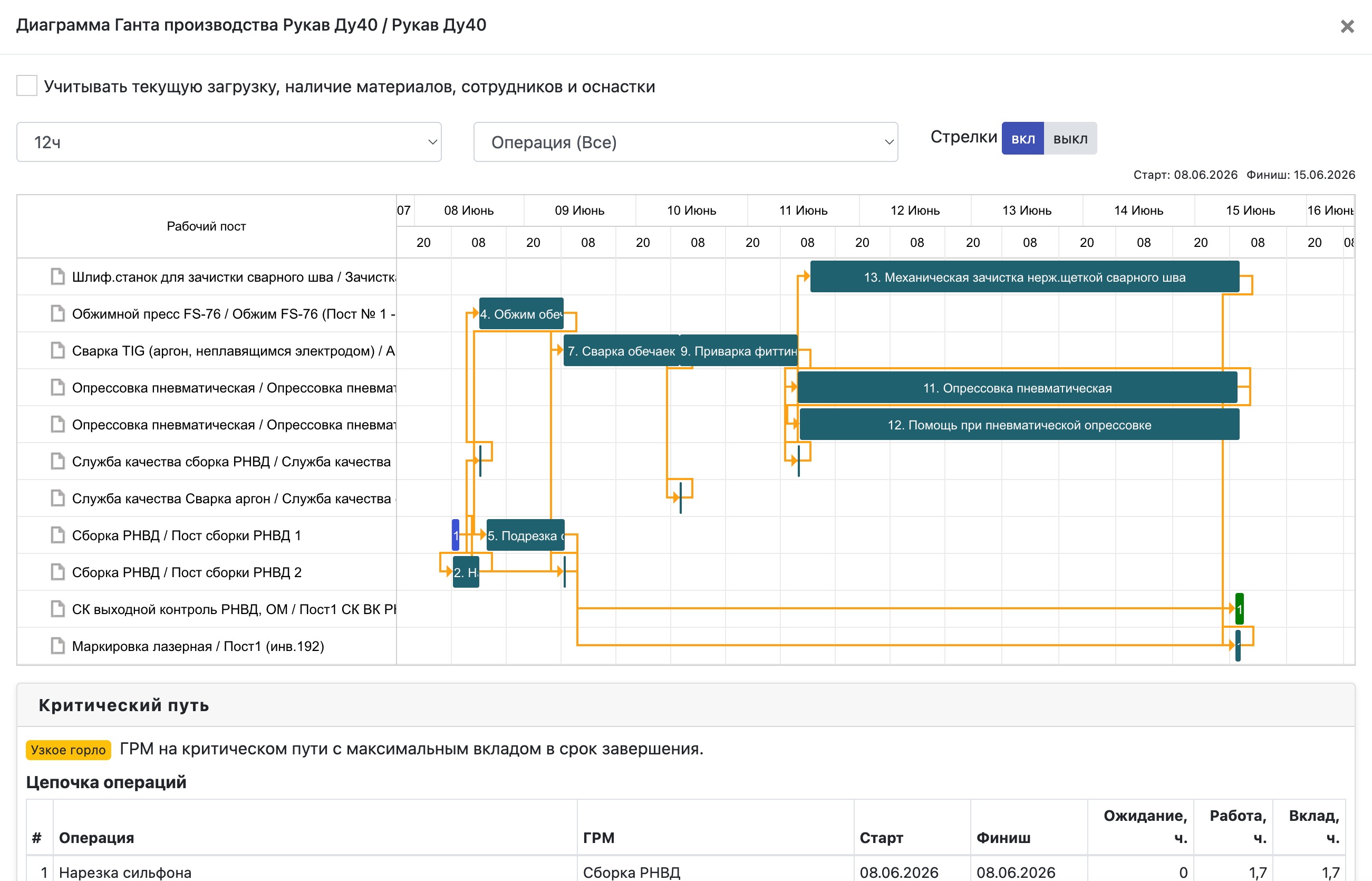

Проблема планирования еще состоит в выявлении операции «бутылочное горлышко», самой медленной операции в изделии. Если оперативно не принимать мер по выявлению «бутылочного горлышка», перед рабочим центром скапливается много незавершенной продукции.
Какую задачу решало предприятие

Предприятию «Гибкие Соединения» требовался единый производственный план. Он должен был учитывать заказы, полуфабрикаты, рабочие центры, материалы и сотрудников.
Также нужно было связать план с работой цеха. Рабочий должен видеть доступные операции и отмечать их выполнение. Для рабочих должны были автоматически формироваться суточные (сменные) задания. Мастеру требовались свежие данные о ходе смены и причинах отклонений. Мы настроили Завод365 под процессы предприятия. Система начала проверять готовность операций, рассчитывать загрузку рабочих центров и формировать задания на смену.
Как работает планирование в Завод365
Заказ превращается в последовательность операций

Завод365 использует технологическую карту как технологическую спецификацию и маршрутную карту изделия. Система хранит данные о каждой операции, рабочем центре, нормативах, материалах и очередности исполнения операций. Благодаря этому заказ выглядит не как одна строка с датой завершения, а маршрутная карта описывает весь техпроцесс производства изделия.
Для изделия с разными параметрами система формирует разный состав компонентов (BOM), а также для выбранной конфигурации строится уникальный маршрут производственных операций.
Система проверяет готовность задания

Перед запуском изделия в производство Завод365 для каждой операции проверяет доступность нужных ресурсов. Система смотрит на остатки материалов, готовность полуфабрикатов и завершение предыдущих этапов. В системе при планировании учитываются простои оборудования (поломка, ТОиР), автоматически перераспределяя нагрузку на соседние рабочие посты.
Если заказ нельзя запустить, руководитель видит причину. Например, завод ждёт материал, сотрудник не вышел на смену или рабочий центр занят другим заказом.
Такой подход помогает убрать из сменного наряда задания заведомо не выполнимые операции рабочему. Мастер направляет сотрудников на операции, которые можно выполнить в текущей смене.
Завод365 соотносит остатки материалов на складе и производстве с потребностями материалов для производства изделий согласно плану производства. На основе анализа автоматически формируются документы перемещения материалов со склада на производство, обеспечивая материалами операции, которые есть в плане. Аналогично производится формирование документов возврата материалов из производства на склад, которые остались после производства изделий.

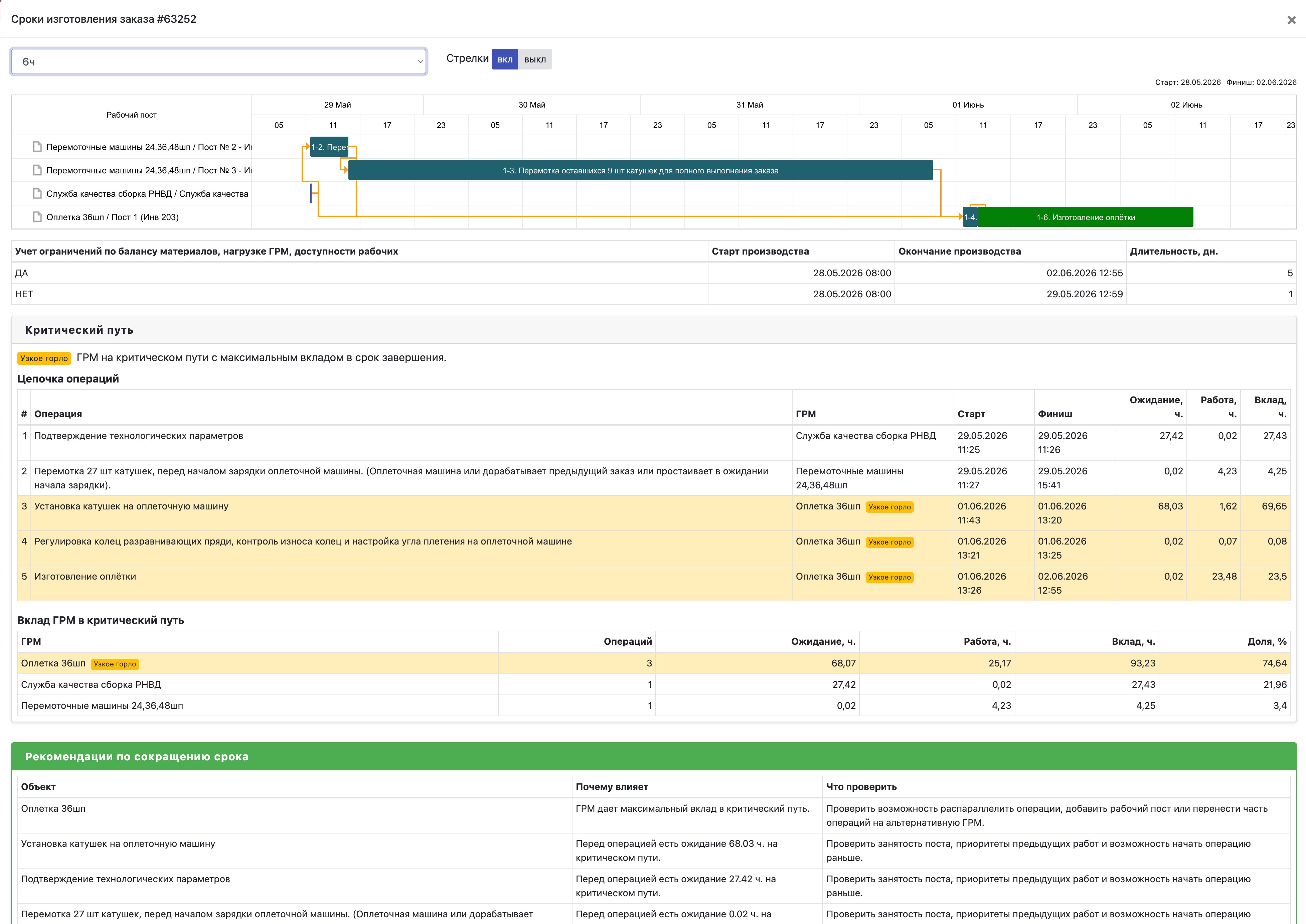

Система также помогает находить операцию, которая задерживает выпуск изделия. Руководитель видит растущую очередь перед рабочим центром и может перераспределить нагрузку
План учитывает доступность сотрудников

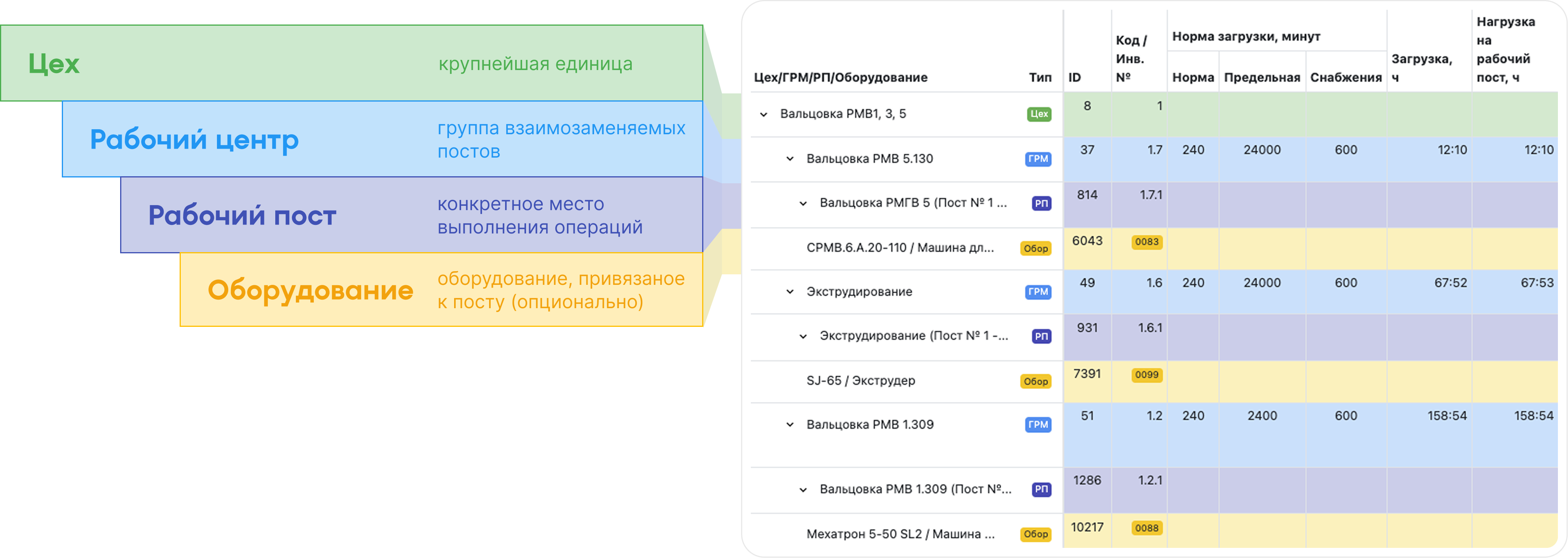

Количество рабочих постов (станков) не показывает реальную мощность участка. Для выполнения операции нужны сотрудники с нужной квалификацией и допуском.
Завод365 учитывает графики работы, отпуск и больничные сотрудников. Система также может учитывать работу одного специалиста на нескольких постах.
Если нужный сотрудник недоступен на рабочем центре выполнения операции, она не попадает в сменное задание. Руководитель заранее видит ограничение и может изменить очередь работ.
Спринты помогают управлять приоритетами

Производственные заказы входят в плановый период, который в Завод365 называют спринтом. Руководитель задаёт приоритеты и выбирает заказы, которые предприятие должно выполнить в первую очередь.
Система рассчитывает последовательность операций с учётом доступных ресурсов. Если появляется срочный заказ, руководитель видит его влияние на загрузку рабочих центров.
Так он может изменить очередь осознанно. Решение опирается на данные о материалах, сотрудниках и оборудовании.
Рабочий получает понятное задание
Из общего плана Завод365 автоматически формирует задания на смену рабочим. Рабочий открывает панель со смартфона или другого устройства с браузером. На панели он видит доступные операции и их текущий статус. После выполнения сотрудник отмечает закрытие операции с помощью своего персонального QR-кода и QR-кодов операции в производственном задании.
Система сразу записывает результат и обновляет состояние заказа. Если все условия выполнены, следующая операция становится доступной для запуска.
Бумажный наряд в такой схеме больше не задерживает передачу данных. Руководитель получает информацию в течение смены и может быстро реагировать на отклонения.
Что получают сотрудники предприятия
- Начальник производства видит загрузку рабочих центров, очередь заказов и выполнение спринта. Эти данные помогают находить участки, которые задерживают общий поток.
- Мастер получает задания на смену и проверяет готовность каждой операции. Он также видит доступность сотрудников и причины отклонений.
- Рабочий получает список задач без лишней управленческой информации. Ему не нужно искать актуальный наряд или уточнять очередность у мастера.
- Снабжение видит связь между дефицитом материалов и производственными заказами. Специалисты понимают, какая поставка влияет на срок конкретного изделия.

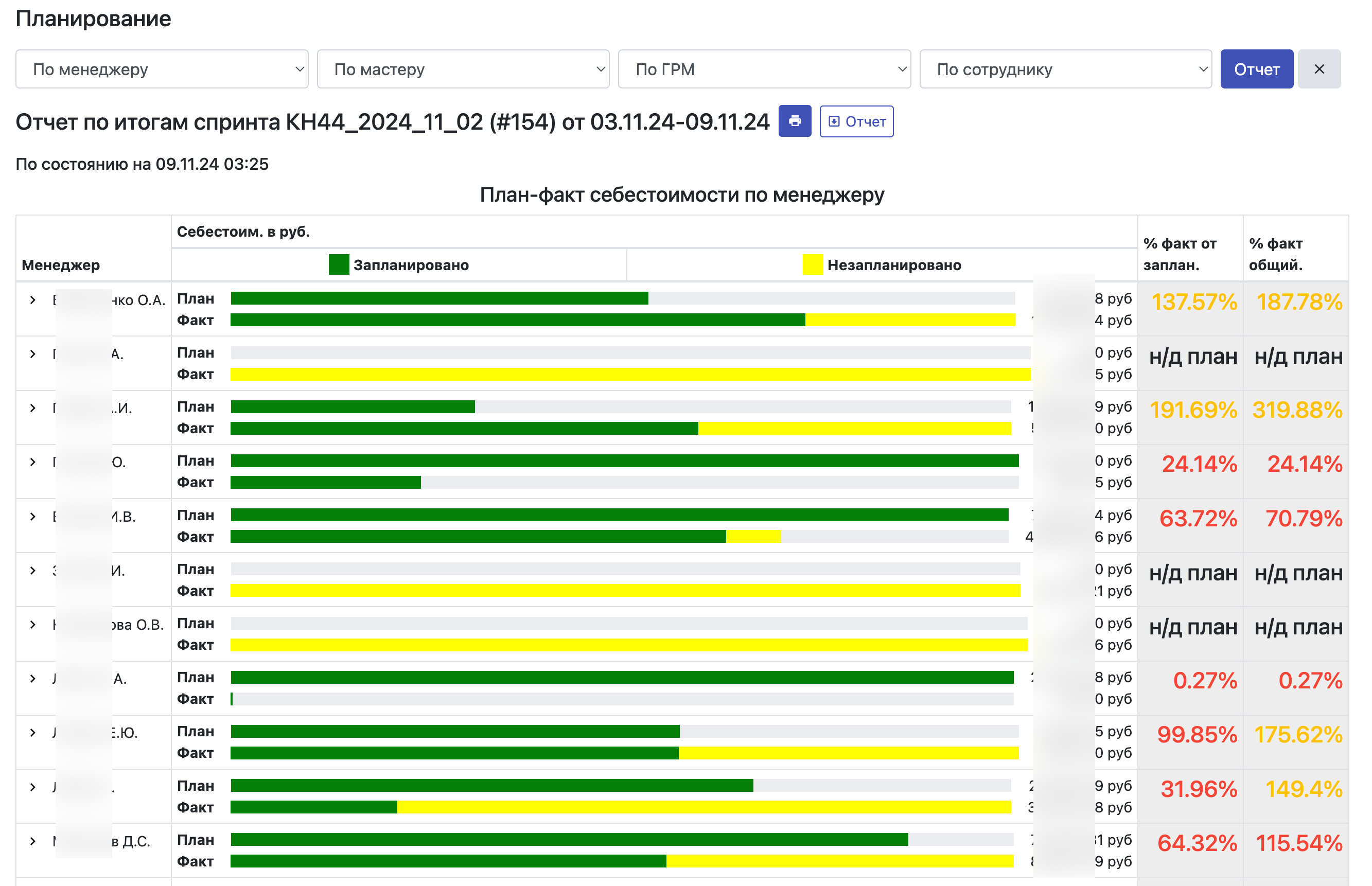

- Руководитель сравнивает план с фактом и оценивает выполнение заказов. Все сотрудники используют одну версию данных, поэтому тратят меньше времени на ручные сверки.
Как изменилось управление производством
После внедрения Завод365 предприятие получило общий цифровой контур для планирования и выполнения работ. Система связала производственные процессы с 1С, складским учётом и контролем качества. Проект на предприятии «Гибкие Соединения» прошёл аудит TUV. Аудит подтвердил выполнение требований ISO на предприятии. По данным опубликованного описания проекта, вложения окупились за восемь месяцев.
Главный результат для производства связан с прозрачностью плана. Руководитель видит срок заказа и состояние каждой операции. Если работа остановилась, система показывает причину. Руководитель может сразу оценить ситуацию и принять решение, пока задержка ещё не повлияла на другие заказы.
Когда предприятию нужен цифровой план
Стоит рассмотреть MES-планирование, если мастер каждый день вручную меняет задания на смену. Такой процесс забирает время и повышает риск ошибки. Ещё один признак связан со сроками. Если отдел продаж не может быстро назвать клиенту реальную дату изготовления, данные о загрузке и ресурсах хранятся разрозненно.
Проблему также показывают простои между операциями. Станки могут оставаться загруженными по плану, но заказы при этом ждут материалы, сотрудников или завершение предыдущих этапов. Отдельное внимание нужно обратить на бумажные наряды. Если сотрудники переносят результаты в учётную систему после смены, руководитель получает данные с задержкой.
Что получает руководитель
Завод365 связывает план с реальной работой цеха. Система учитывает материалы, оборудование, сотрудников и порядок технологических операций. Руководитель понимает, какие заказы можно запустить сегодня. Он также видит причины, которые мешают выполнить остальные задания.
Рабочие получают актуальный список операций, а мастера контролируют ход смены. Фактические данные поступают в систему сразу после выполнения работы. Если вы хотите проверить такой подход на своём производстве, начните с разбора текущего процесса. Опишите один тип заказа, его маршрут, материалы и рабочие центры. На этом примере можно оценить, какие данные уже есть и чего не хватает для точного плана.
Как начать внедрение Завод365
Необязательно запускать систему сразу на всём предприятии. Можно выбрать один участок, семейство изделий или тип заказов. Сначала команда описывает технологические спецификации, маршруты и рабочие центры. Затем специалисты настраивают правила приоритетов и обмен данными с 1С. После настройки предприятие запускает пилот на реальных заказах. Команда проверяет расчёты, работу сменных заданий и передачу факта из цеха.
Если модель работает правильно, систему подключают к другим участкам. Такой порядок помогает найти ошибки на небольшом объёме и подготовить сотрудников.
Мы можем разобрать один производственный заказ вашего предприятия и показать, как Завод365 рассчитает его маршрут, загрузку рабочих центров и доступность материалов. Оставьте заявку на консультацию, чтобы получить разбор своего процесса.
